Hồi sinh dự án thủy điện Nậm Mức
Đầu năm 2012, khi Tập đoàn Bitexco trở thành cổ đông chi phối Công ty Thủy điện Nậm Mức, dự án mới được khởi động trở lại. Và sau hơn 1 năm thi công, dự án “Nhà máy Thủy điện Nậm Mức” đã hoàn thành nhiều hạng mục quan trọng, chuẩn bị cho việc phát điện tổ máy số 1 vào cuối quý II/2014.
Dự án xây dựng Nhà máy Thủy điện Nậm Mức (công suất 44MW, sản lượng điện 176 triệu kw/h) do Công ty CP Đầu tư và phát triển điện miền Bắc 1 làm chủ đầu tư. Nhà máy xây dựng trên sông Nậm Mức (sông nhánh cấp 1 của sông Đà), đoạn chảy qua địa bàn hai xã Mường Mùn (huyện Tuần Giáo) và Pa Ham (huyện Mường Chà) tỉnh Điện Biên. Khởi công vào tháng 12/2009, sau khi chặn dòng vào tháng 11/2010, công trường phải tạm dừng vì nhiều lý do, trong đó nguyên nhân cơ bản là “thiếu vốn”.
Phải đến đầu năm 2012, khi Tập đoàn Bitexco trở thành cổ đông chi phối Công ty Thủy điện Nậm Mức, dự án mới được khởi động trở lại. Và sau hơn 1 năm thi công, dự án “Nhà máy Thủy điện Nậm Mức” đã hoàn thành nhiều hạng mục quan trọng, chuẩn bị cho việc phát điện tổ máy số 1 vào cuối quý II/2014.

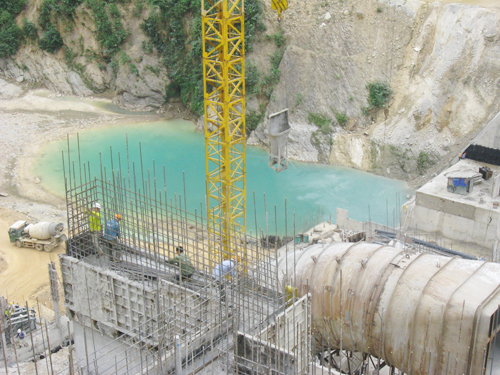

Đến nay, phía thượng lưu cầu Nậm Mức đã hình thành một con đập lớn dài hơn 326m chắn ngang dòng sông. Từ xa, đã nhìn rõ hai đường ống thép vắt ngang thân đập. Đây là hai đường ống áp lực dẫn nước vào 2 tổ máy. Kỹ sư Bùi Ngọc Thương – Phó giám đốc Cty Thủy điện Nậm Mức cho biết: Đến nay, công trường đã đổ xong 200 nghìn m3 bê tông. Trong đó phần đập dâng vai phải đã hoàn thành 85% khối lượng, lên đến cao trình 295m. Vai trái hoàn thành 95%, còn 1m nữa là tới cao độ thiết kế (305m). Nhà máy cơ bản xong phần bê tông, đang tiến hành lắp đặt các thiết bị. Trong đó buồng xoắn 2 tổ máy đã đặt vào vị trí.
Theo Phó giám đốc Bùi Ngọc Thương, trong bê tông thì căng nhất là xi măng, đá cát có thể khai thác tại chỗ. Nhưng xi măng phải chở từ dưới xuôi lên, hơn 50km từ Tuần Giáo vào công trường đường xấu, xe 40 tấn không đi được phải dùng loại 30 tấn. Ước chừng mỗi ngày công trường cần 280 tấn xi măng.
Sông Nậm Mức bắt nguồn từ tỉnh Phong Sa Lỳ (Lào) chảy vào nước ta theo hướng Tây Nam – Đông Bắc. Cầu Nậm Mức trên QL6A nằm ngay ở đoạn sông chuyển hướng Nam – Bắc và đổ vào sông Đà cách TX Lai Châu 15km về phía hạ lưu. Đoạn sông có đập và hồ thủy điện hai bên dốc đứng, không có làng bản nào. Quanh khu vực công trường có mấy bản người Thái, người Khơ mú. Từ khi công trường mở lại, có điện thắp sáng, có Internet để nối mạng, đời sống kinh tế – xã hội khá hơn hẳn.
Theo tiến độ, cuối tháng 4/2014 sẽ lắp xong 4 cánh van cung đập tràn xả lũ, tiến hành tích nước hồ chứa. Thiết bị tổ máy số 1 đã về đến Hải Phòng. Các thiết bị còn lại của tổ máy số 2 cuối 2013 đầu 2014 cũng về đến Việt Nam. Tháng 5/2014 phát điện tổ máy số 1.
